Проектная декларация: что смотреть до брони

Проектная декларация: что смотреть до брони

Что такое проектная декларация и чем она отличается от рекламы застройщика

Проектная декларация включает информацию о застройщике и информацию о проекте строительства. Это не рекламный буклет и не презентация с картинками бассейна и набережной. Это документ, который удостоверяет факты - а значит, влечёт юридические последствия для застройщика.

Разница видна сразу. В рекламе напишут «вид на море», «5 минут до пляжа», «сдача в следующем году». В декларации - точный адрес участка, кадастровый номер, номер разрешения на строительство и плановая дата передачи объекта по этапам. Если цифры расходятся, в суде и при любом споре вес имеет декларация и договор, а не текст на сайте застройщика.

Перед бронью лота в Крыму есть смысл открыть оба документа рядом: рекламную страницу проекта и актуальную декларацию на наш.дом.рф. Сроки, площади или статус объекта не совпадают - это повод задать застройщику прямой вопрос до денег, а не после.

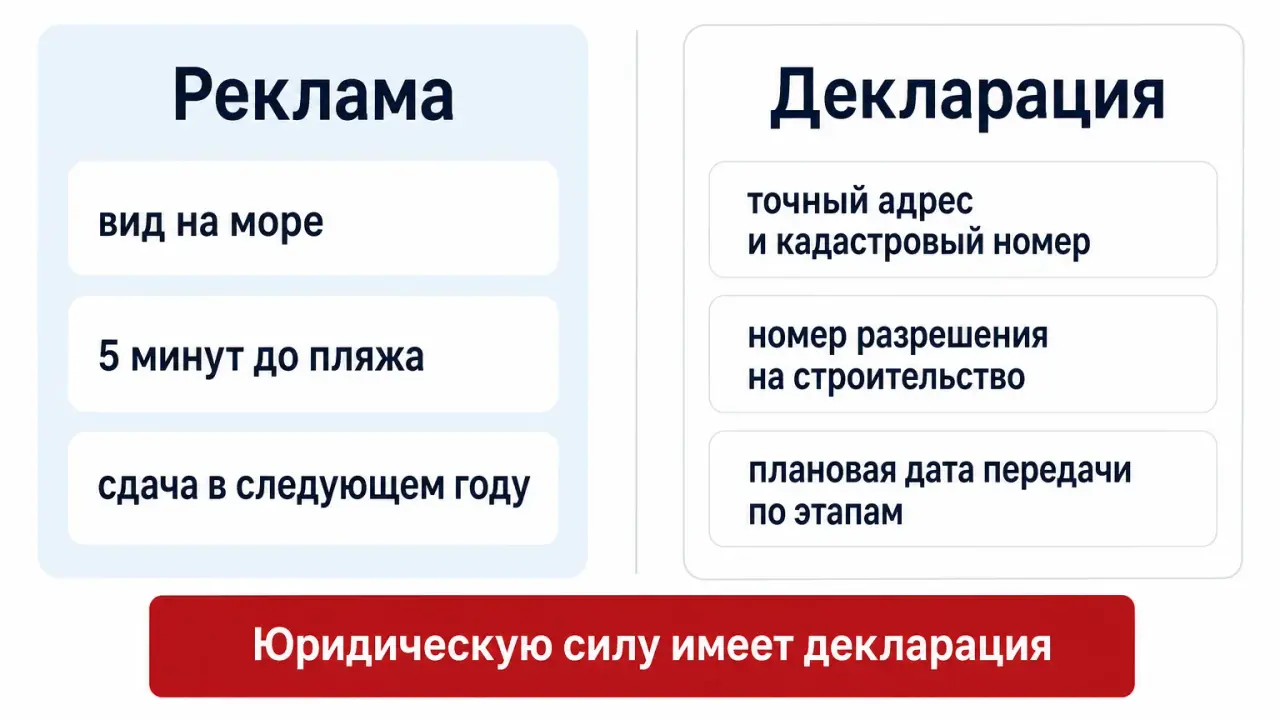

Сравнение данных рекламы застройщика и проектной декларации При расхождении сроков, площади или статуса в суде и в договоре учитывается декларация, а не рекламные материалы.

Где искать актуальную декларацию: ЕИСЖС и наш.дом.рф

До того как застройщик заключит договор с первым участником долевого строительства, декларация должна появиться в единой информационной системе жилищного строительства. Система открыта: информация доступна любому гражданину без регистрации, прямо на портале наш.дом.рф.

Что можно найти по конкретному проекту:

  • наименование и реквизиты застройщика;
  • сведения о земельном участке и правах на него;
  • номер и дату разрешения на строительство;
  • характеристики объекта - площади, этажность, количество помещений;
  • плановый срок передачи объектов участникам долевого строительства;
  • список опубликованных версий декларации с датами изменений.

Если по названию жилого комплекса или застройщика декларация не находится - это уже тревожный знак. Либо проект официально ещё не запущен, либо продажи идут в обход требований закона. В такой ситуации разумнее подождать появления документа, чем вносить бронь на словах.

Какие разделы проверить в первую очередь

Схема четырёх основных разделов проектной декларации Четыре блока декларации — застройщик, участок, объект со сроками и финансовая модель — вместе дают полную картину надёжности проекта.

Сведения о застройщике и его опыте

В декларации указан опыт застройщика - проекты, в которых он участвовал за три года до публикации документа, и сроки ввода этих объектов в эксплуатацию. Это одно из немногих мест, где можно проверить не обещания отдела продаж, а факт: сдавал ли застройщик дома вовремя раньше.

Если у компании несколько завершённых проектов со сроками ввода без долгих переносов - плюс к доверию. Если проектов мало или компания новая на рынке - это не обязательно плохо, но повод внимательнее изучить остальные разделы: финансирование, разрешительную документацию, статус участка.

Земельный участок и разрешение на строительство

В ЕИСЖС публикуются сведения о правах застройщика на земельный участок и о разрешении на строительство - кем выдано, когда, на какой срок действует. К декларации прикладываются и подтверждающие документы: само разрешение на строительство, заключение экспертизы проектной документации, документы на участок.

Этот блок стоит сверить с публичной кадастровой картой. Если участок в декларации не совпадает по границам или назначению с тем, что показывают в шоу-руме - вопрос к застройщику закономерен.

Характеристики объекта и сроки передачи

Декларация содержит сведения о проекте строительства и об объёме прав застройщика на привлечение денег участников долевого строительства. Здесь же - плановый срок передачи объекта дольщику. Сравните эту дату с графиком платежей в проекте договора. Декларация говорит про один квартал, а менеджер - про другой? В договоре должна стоять дата из декларации, а не из устной презентации.

Финансовая модель и проектное финансирование

В декларации отражена информация о банке, который ведёт проектное финансирование, и о схеме привлечения средств - эскроу или иная, если применимо. Эта часть напрямую связана с безопасностью денег дольщика: пока эскроу работает штатно, банк контролирует расходы застройщика по проекту.

Для апартаментов проверка декларации требует дополнительного внимания. В документе указаны вид объекта долевого строительства, его назначение и общая площадь - эти сведения должны совпадать с проектом ДДУ и итоговым договором. Расхождение по назначению - жилое или нежилое помещение - не техническая мелочь, а фактор, который определяет возможность прописки, условия ипотеки и налоговый режим после покупки.

Часть апарт-комплексов в Крыму строится не по схеме долевого строительства жилья, а по другим юридическим моделям. Поэтому до брони уточните у застройщика, на какой документ распространяется декларация и какой договор вам предложат подписать - ДДУ по 214-ФЗ или иной вид договора. Разница влияет на то, какие гарантии у вас будут при задержке стройки.

Если рассматриваете апартаменты под сдачу в аренду, помимо декларации полезно отдельно изучить риски покупки апартаментов в Крыму - проектная декларация и сопоставить статус объекта с планами на управляющую компанию.

Эскроу и расчёты: как декларация связана с договором

Если расчёты по ДДУ идут через эскроу, деньги на счёт эскроу вносятся после регистрации договора участия в долевом строительстве. То есть в момент подписания деньги не попадают напрямую застройщику - они лежат в банке до завершения строительства и передачи объекта.

Срок условного депонирования средств на эскроу не может превышать срок ввода объекта в эксплуатацию из проектной декларации больше чем на шесть месяцев. Практический вывод простой: декларация называет срок сдачи, скажем, четвёртый квартал 2027 года - банк рассчитывает срок хранения денег примерно до середины 2028 года. В договоре бронирования или в ДДУ фигурирует существенно другой срок эскроу? Спросите у застройщика, откуда расхождение.

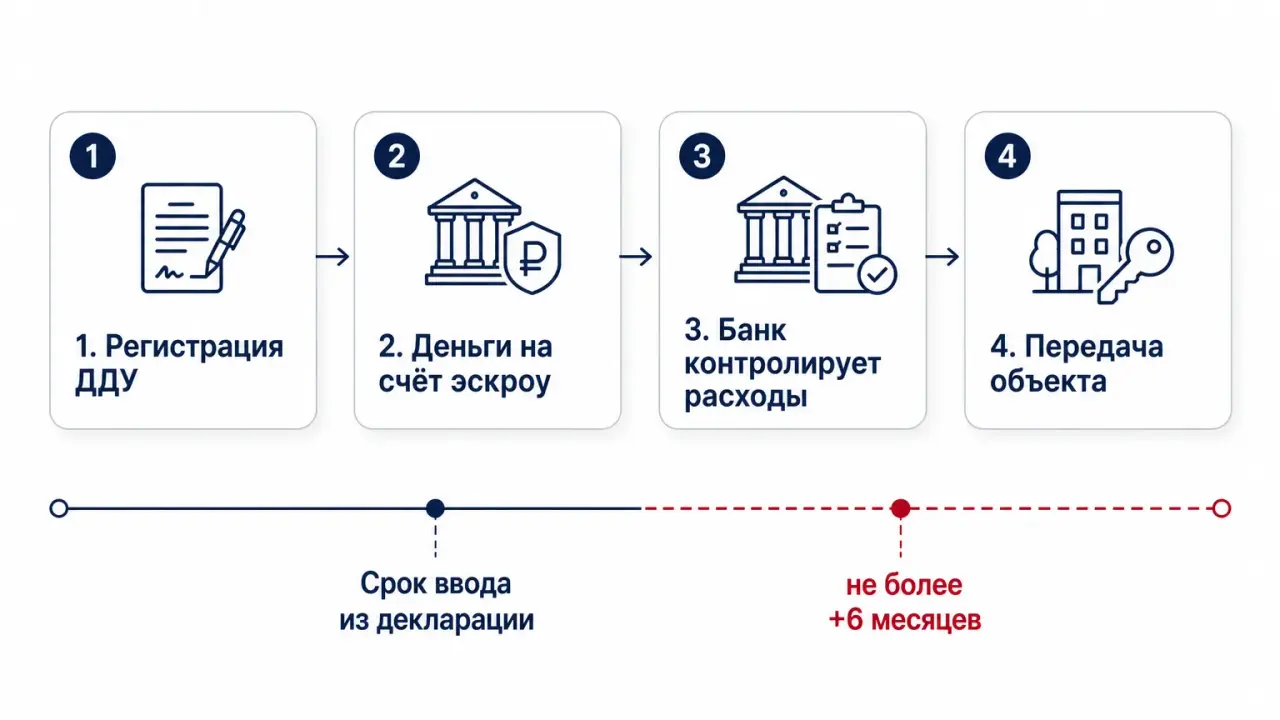

Процесс расчётов через эскроу и связь со сроком из проектной декларации Срок хранения денег на эскроу не может превышать срок ввода объекта из декларации больше чем на шесть месяцев.

Перед внесением брони заодно уточните условия возврата денег, если сделка не состоится, и зафиксируйте эти условия письменно - устные обещания менеджера в споре силы не имеют.

История изменений декларации: на что это влияет

Застройщик обязан вносить изменения в декларацию, если меняются сведения о компании, о проекте строительства или о проектной документации. Изменённую версию нужно разместить в ЕИСЖС в течение пяти рабочих дней с момента изменений.

Это значит, что декларация - живой документ, а не файл, который опубликовали один раз и забыли. На портале наш.дом.рф обычно доступна история версий: видно, когда менялись сроки ввода, площади или состав документов. Сроки сдвигались несколько раз за короткий период? Это характеризует темп стройки лучше, чем любая презентация.

При сравнении версий смотрите не только на даты, но и на формулировки о сроке передачи объекта участникам. Перенос на один квартал в активно строящемся проекте - рабочая ситуация. Серия переносов без видимого прогресса на площадке - повод для более осторожного решения.

Как сверить декларацию с рекламой и договором бронирования

Практический порядок действий перед бронью:

  1. Найти проект на наш.дом.рф по названию ЖК или по застройщику.
  2. Сверить адрес и кадастровый номер участка с тем, что указан в рекламных материалах.
  3. Проверить номер и срок действия разрешения на строительство.
  4. Сопоставить плановый срок передачи объекта с графиком платежей в проекте договора.
  5. Для апартаментов - отдельно сверить назначение помещения и площадь.
  6. Посмотреть историю изменений декларации: были ли переносы сроков и как часто.
  7. Уточнить у застройщика или консультанта, какой договор будет подписан - ДДУ по 214-ФЗ или иной вид договора, и как это соотносится с декларацией.

Этот порядок не заменяет полную юридическую проверку договора, но закрывает базовый минимум перед тем, как внести деньги за бронь. Для более детального разбора документов стоит отдельно изучить полный пакет документов застройщика, включая разрешительную документацию и порядок работы эскроу. Если вы уже дошли до стадии подписания ДДУ, внимательно прочитайте договор пункт за пунктом - в нём должны быть те же сроки, площади и характеристики объекта, что и в декларации. Что-то не сходится - лучше получить письменное разъяснение от застройщика, чем полагаться на устные заверения менеджера по продажам.

Частые ошибки покупателей при чтении декларации

Первая ошибка - смотреть только первую страницу декларации с общими сведениями о застройщике и не открывать разделы про участок и сроки. Вторая - доверять скриншоту декларации от менеджера вместо того, чтобы самостоятельно открыть актуальную версию на наш.дом.рф. Скриншот может быть устаревшим, а декларация к моменту брони - уже изменённой.

Третья ошибка - не замечать разницу между сроком ввода объекта в эксплуатацию и сроком передачи объекта дольщику. Это разные даты: дом может быть введён в эксплуатацию, но ключи передают позже, после оформления документов. В договоре бронирования фигурирует только одна из этих дат без уточнения? Спросите, о каком именно сроке речь.

Четвёртая ошибка - игнорировать терминологию документа. Многие формулировки в декларации написаны языком закона, и без знания терминов легко упустить важную деталь. Термины непонятны - сверьтесь с глоссарием застройщика: 20 терминов в проектной декларации. Так документ читается без лишних вопросов.

Что делать, если данные в декларации и в рекламе не совпадают

Нашли расхождение - не спешите отказываться от проекта. Иногда это техническая неточность в маркетинговых материалах, которые готовились раньше публикации актуальной версии документа. Правильный шаг - направить застройщику письменный запрос с просьбой пояснить расхождение и указать, какая версия документа актуальна на дату вашего обращения.

Если расхождение касается сроков передачи объекта, площади или статуса помещения - зафиксируйте это в переписке до внесения брони. Застройщик обязан ориентироваться на действующую декларацию при заключении договора, поэтому любые устные обещания, которые ей противоречат, юридической силы не имеют.

При сомнениях в надёжности проекта в целом полезно смотреть на ситуацию шире - оценивать застройщика по нескольким критериям, а не только по одному документу. Так меньше риск застрять на формальностях и упустить общую картину по проекту.

Что в итоге проверить до внесения брони

Проектная декларация - не формальность для галочки, а рабочий инструмент проверки застройщика и конкретного лота. До брони стоит минимум открыть документ на наш.дом.рф, свериться со сроками передачи объекта, статусом помещения для апартаментов и убедиться, что расчёты через эскроу соответствуют срокам из декларации. Самостоятельно разбираться в документах некогда или сомнения остаются - можно обратиться за подбором и сопровождением сделки: специалисты BEREGA сверяют декларацию, договор и условия брони перед тем, как рекомендовать объект клиенту.

Подобрать проверенные варианты новостроек и апартаментов в Крыму с уже изученной документацией можно в каталоге новостроек. Хотите разобрать конкретный проект и его декларацию до брони - оставьте заявку на сайте, мы сверим документы и покажем, на что обратить внимание именно в вашем случае.

Новостройки Крыма в каталоге BEREGA

Ниже — объекты из каталога BEREGA с актуальными ценами, шахматкой и условиями покупки. Точные параметры лота уточняйте перед бронированием.

Новостройки Крыма в каталоге BEREGA

Подобрать объект под вашу задачу →

Частые вопросы

Что такое проектная декларация и чем она отличается от рекламной презентации застройщика?

Проектная декларация - это официальный документ, который удостоверяет факты с юридическими последствиями для застройщика. В ней есть информация о компании и о проекте строительства в объёме, который требует закон. Рекламная презентация готовится маркетологами, может содержать визуализации и формулировки без юридической силы. Если данные расходятся, доверять стоит декларации и будущему договору, а не буклету.

Какие разделы проектной декларации нужно проверить перед бронью объекта в Крыму?

В первую очередь смотрите сведения о застройщике и его предыдущих проектах, информацию о земельном участке и разрешении на строительство, характеристики объекта и сроки передачи. Отдельно стоит открыть раздел с прикреплёнными документами - там должны быть разрешение на строительство, заключение экспертизы и документы на землю.

Как по проектной декларации проверить застройщика, разрешение на строительство, земельный участок и сроки передачи объекта?

В декларации указаны опыт застройщика и проекты, которые он реализовал за три года до публикации документа, включая сроки ввода в эксплуатацию. Там же - реквизиты разрешения на строительство, основания прав на земельный участок и планируемый срок передачи объекта дольщику. Эти даты стоит сверить с графиком платежей в договоре.

Что смотреть в проектной декларации при покупке апартаментов: назначение помещения, площадь, статус и схема расчётов?

В декларации указан вид объекта долевого строительства, его назначение и общая площадь - эти данные должны совпадать с проектом ДДУ и договором. Если расчёты идут через эскроу, деньги вносятся после регистрации ДДУ, а срок депонирования связан со сроком ввода объекта из декларации. Для апартаментов дополнительно уточните статус помещения: жилое или нежилое, это влияет на ипотеку и прописку.

Как проверить изменения в проектной декларации и понять, переносились ли сроки строительства?

Застройщик обязан вносить изменения в декларацию при изменении сведений о себе, проекте или проектной документации и размещать обновлённую версию в ЕИСЖС в течение пяти рабочих дней. На портале наш.дом.рф доступна история версий документа - сравните даты и формулировки о сроках ввода, чтобы увидеть, переносились ли они и как часто.

Подобрать новостройки
под Крымскую ипотеку 8%

Льготная программа до 8 млн для всех с 1 ноября 2026. Оставьте телефон — подберём новостройки под неё.

Получите PDF подборку ТОП-5 инвестиционных объектов

Доходность. Четкие сроки. Логика выхода. Без воды

Получите PDF подборку ТОП-5 инвестиционных объектов

Доходность. Четкие сроки. Логика выхода. Без воды
